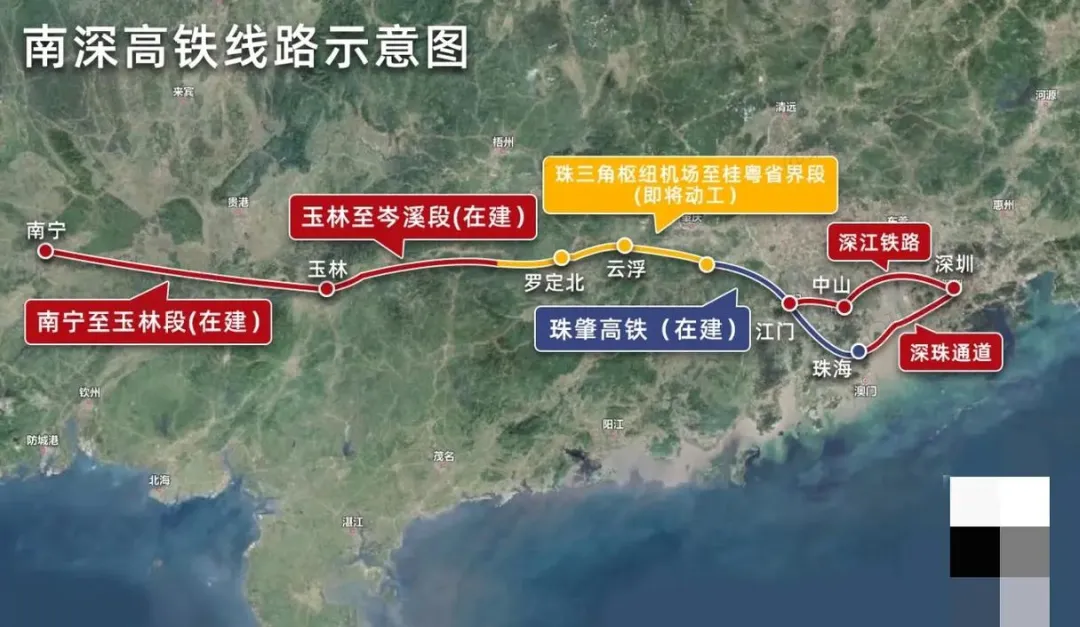

深南高铁是广东省“十四五”重点建设项目,是连通粤桂两省的重要大通道。项目建成后,将推动区域经济高质量协同发展助力赋能,对拓展经济纵深,满足旅客日益增长的美好出行需求具有重要意义。
深南高铁SNSG-2 标段位于广东省云浮市云安区、云城区境内,由中交一公局集团有限公司施工建设,线路长约29.8公里,包括5条隧道共27公里、6座桥梁共2.78公里,桥隧占比高达99.6%,计划于2027年完成建设。其中珠洞村跨 G324 国道特大桥、丘山隧道为本项目重难点工程,云城隧道为本项目控制性工程。

项目建设难点

1. 隧道占比极高

标段内隧道总长26.953公里,占比达99.6%,包含云城隧道、丘山隧道等5座隧道,其中云城隧道和丘山隧道同时被列为重难点工程,施工中需综合运用超前地质预报(如TSP、地质雷达)和分级支护技术确保施工安全可靠。

2. 地质条件复杂且隧道施工难度大

云城隧道(全长14.8公里)为全线最长隧道,涉及浅埋段和全风化变质含泥质砂岩等复杂地质,洞身埋深较浅且围岩稳定性差,需分多个工区、作业面同时施工保证项目进度。

3. 标准化与安全管控要求高

需在超长隧道群施工中同步落实350km/h高铁线精细化管控标准,开展隧道喷射混凝土、二衬施工等标准化流程宣贯,确保施工质量。

建设目标

通过智慧工地信息化建设实现施工现场的实时化、可视化、智慧化监管,提升出入口、作业面的管控效率,强化劳务工人安全主观能动性。

建立智慧工地大数据中心,集成施工进度、质量、安全等多维度数据,生成可视化报表,辅助管理人员快速识别瓶颈并优化资源配置,为高风险隧道(如云城隧道)提供科学决策依据。

科技赋能   数智建设

根据本项目工程特点,为满足项目多标段多工区的管控要求,部署基于BIM+GIS的基建云平台,通过全要素可视化指挥调度管理,实现管理数字化、安全智慧化、质量透明化、工地绿色化和技术融合化管理的目标。

采用“1+2+N”的架构模式,通过指挥部管理平台统一数据管理与分析呈现,以web端和移动端两种查看方式,对生产要素实现监测及采集,数据信息实时互联,助力管理人员对项目进度、人员、物料、质安、设备、生产的决策指挥,随时随地掌控项目全局。

1

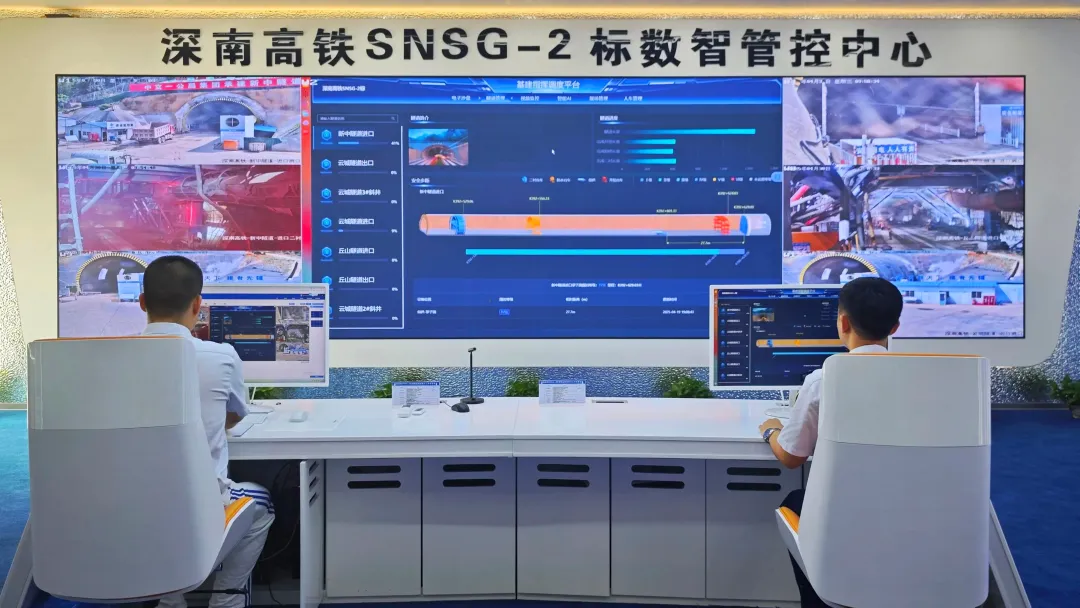

项目大脑—数智管控中心

通过基于BIM模型搭建数字孪生指挥平台,直观呈现当前项目的施工作业环境、地理位置、项目数量、方位、项目基础信息、项目概况、关键点等信息,同时对现场人数、现场设备状态、作业人员违规提醒、隧道步距预警、洞内环境预警、危险气体监控与分析等进行实时监测。

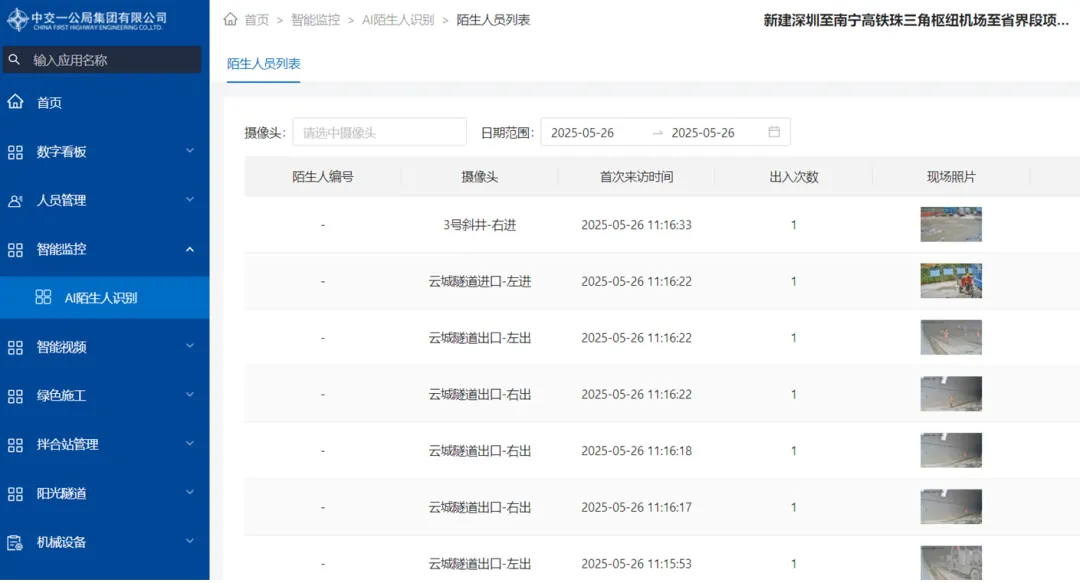

该平台通过AI工序识别、AI隐患识别、UWB人员定位等多项技术,与项目信息化管理系统实现数据互联,构建起“业主-监理-施工单位”三级智能管控体系,有效确保施工安全质量。

2

劳务无纸化,一人一档一码数字化管理

打造集入场登记、安全教育、实名制考勤、技术交底、AI隐患识别、人员定位、行为安全积分于一体的人员信息管理系统

将实名制人脸信息和各系统打通,实现项目劳务人员的实名制信息、考勤记录、安全着装、行为规范、安全积分一人一档一码数字化管理,充分调度劳务工人安全主动意识,提升项目建设形象。

将人工智能技术和工人入场、考勤相结合。基于AI人脸识别技术,工人入场快速打卡,无需停留即可完成考勤,实现上班不排队、考勤不作假、便捷快通行。如发现陌生人尾随人员,现场广播音响即时提醒。

构建薪资管理确认体系。依据项目最新的考勤数据计算班组人员月度薪资,系统自动推送考勤表至班组长,班组长与工人分别通过短信H5链接完成个人及班组薪资核对、电子签名确认,确保了工人权益清晰可见、班组长责任精准落实、项目管理合规高效。

3

隧道进度自动识别,风险提前预警

超长隧道施工过程中面临着多种安全风险,特别是人员、机械、环境难监测,项目如何确保隧道施工进度和确保施工安全

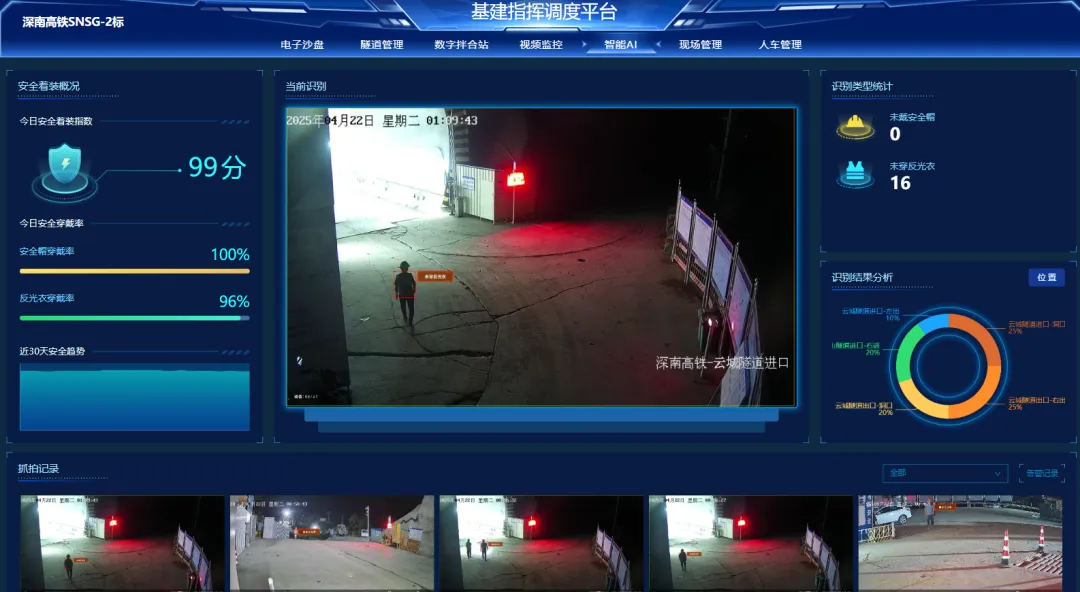

通过隧道内视频监控及慧眼AI系统、UWB人员定位系统、车辆进出口管理及隧道定位、应急广播系统、危险气体监测系统、一键报警系统等物联网技术将数据搬进大屏,安全在线监测,隐患实时识别,危险及时预警,确保作业安全。
通过智能硬件自动监测,实现隧洞智能化施工,主动识别隧道工序循环情况,指挥调度平台实时呈现进度,及时提醒管理人员及班组长进行后续工序准备,有效缩短工序交接时间。

4

建立数字拌合站,护航混凝土品质

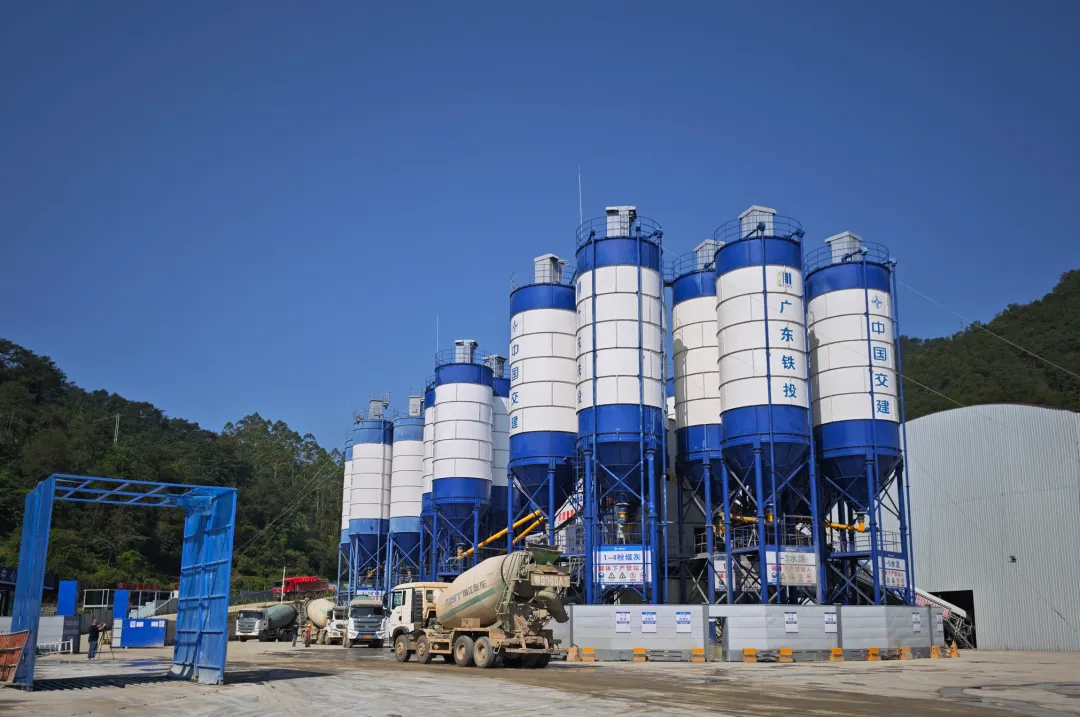

项目拌和站自建成投用以来,通过智能化管理体系和信息化技术应用,实现混凝土生产全流程精准控制,以日产3000方混凝土规模,为5个隧道工点、3座桥梁段的连续施工提供稳定保障。

混凝土拌合站监测系统通过对接搅拌机组获取生产数据,数据汇聚平台,集浇筑令管理、混凝土试验、原材料收入库、库存盘点等功能于一体。如工作人员通过系统,按比例有序投放河砂、碎石、水泥、粉煤灰等原材料,实现从原材料到混凝土自动化操作。

以配合比信息为基础,在平台端呈现生产过程中的生产记录、拌合时间、产量查询、材料用量等综合信息,方便项目管理人员掌握混凝土质量生产要素,确保每一方混凝土全过程可追溯

5

无人值守验收,材料进场可控

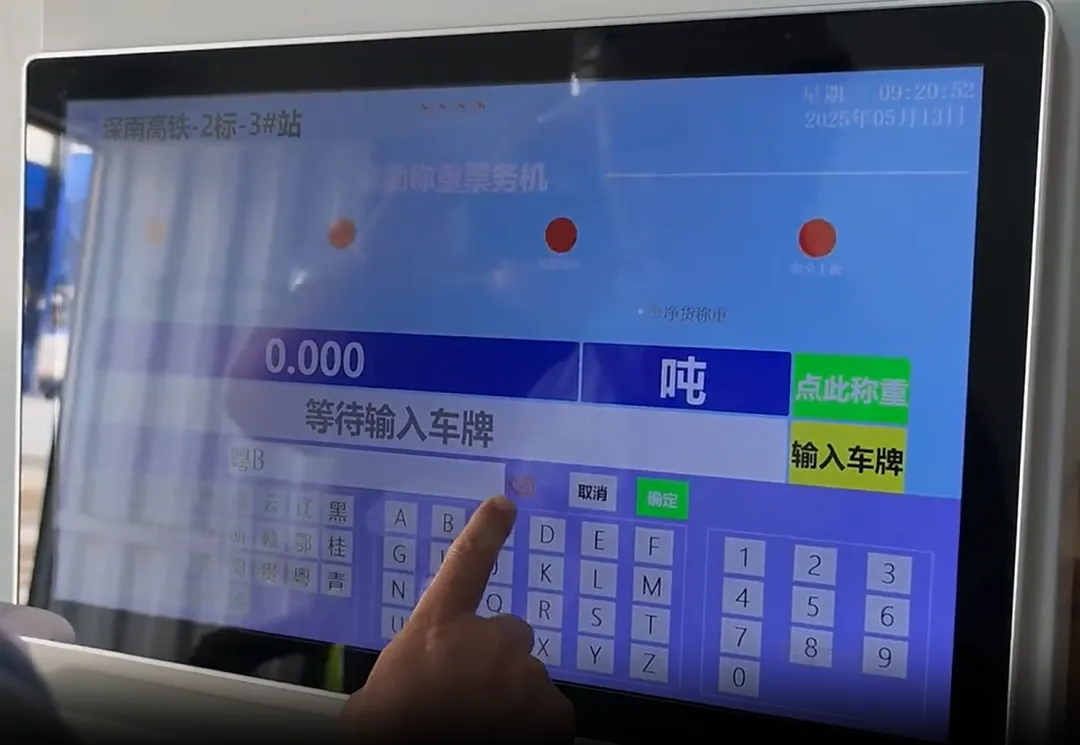

通过‌无人值守智能地磅系统‌,全自动采集、记录车辆过磅信息,确保过磅数据真实、过程规范,为拌合站原材料进场提供全自动称重数据记录,实现精细化成本管控。

数智化建设效益总结

信息化建设降本提效

协同管理和效率优化,整体提升20%以上

通过BIM+GIS数字孪生电子沙盘的建立和人、机、料、法、环等生产要素采集呈现大屏远程可视化,助力项目管理班子实现施工过程中的协同管理和效率优化,整体提升20%以上。

生产调度效率提升15%

通过拌合站生产管理和物料一体化管理系统实现材料和资源的最优配置,降低项目的总建设成本,提升物料库存周转率和余料尾盘回收再利用,生产调度效率提升15%。

整体安全建设水平和趋势稳步提升

劳务一体化服务和隧道生产安全平台的双重保障,从以往的人员巡检模式(人防)中升级到半自动化巡检模式(技防+智防),通过AI技术应用,从多类型的大数据中提炼出高频次隐患事件和风险关键要素,加以防范处置,整体安全建设水平和趋势稳步提升。

模块化集成可移动装置,减轻维保负担

本项目避开智能设备分散化安装的弊端,通过模块化集成“危险气体、应急电话、一键报警、人员定位”于一体的可移动装置。提高项目实施安装效率及维保效率,减轻项目人员维保负担。

社会效益

项目荣获广东省交通运输厅2024年度“平安工地”荣誉称号。通过打造平安工地示范标杆,项目多次参与地方政府应急抢险任务,收到地方政府感谢信12封,展现了央企的责任担当。

项目重点打造了国内超长隧道领域的数智化、智能化建造标杆,从技术创新、产品创新、应用创新等多维度突破,群策群力,团队整体信息化水平全面提高。

-END-
