汾湖站交通枢纽配套工程地上工程(以下简称“汾湖站”),由中建三局集团有限公司承建,位于江苏省苏州市吴江区汾湖高新区,交通枢纽配套工程将引入长三角生态绿色一体化发展示范区轨道交通线水乡旅游线、苏州轨道交通10号线,构建多网融合的综合性交通枢纽。项目功能主要包含酒店、配套会议、公寓、集中商业、快捷酒店、办公、集散展示中心、长途车站、公交车发车站、零售商业、城市通廊等。
汾湖站站房面积为7万平方米,以“联结”为设计理念,自然形成非对称、舒展的建筑形态。该站作为苏州市南部最重要的铁路综合客运枢纽,建成运营后将进一步完善区域路网布局,有效疏解沪宁、沪杭铁路通道运输压力,打造首个“站城”融合高铁枢纽,助推汾湖高铁科创新城建设。

项目总建筑面积12.5万平方米,施工内容包括: 土建、钢结构、机电安装、幕墙、二次结构等,工期仅为365天,工期紧任务重。
施工场地有限,场内包括地上工程、地下工程、地铁、站房、铁路等共计五家总包单位,存在大量交叉作业。地上工程高峰期施工人数1600人,人员管理安全监管难度高。
结构型式为混凝土结构+钢结构,外立面造型复杂,施工难度高。
1. 基本目标:满足吴江区、苏州市、江苏省关于智慧工地建设要求,提供数据动态验证,达到优良等级,并通过验收。
2. 应用目标:完成与局平台、业主平台的数据对接,达到苏建质安129号文的应用要求,达到江苏省三星级智慧工地。
3. 创优目标:安全文明等级达到“省三星”、举办市(省)级智慧建造观摩会,确保获得“扬子杯”,争创“鲁班奖”。

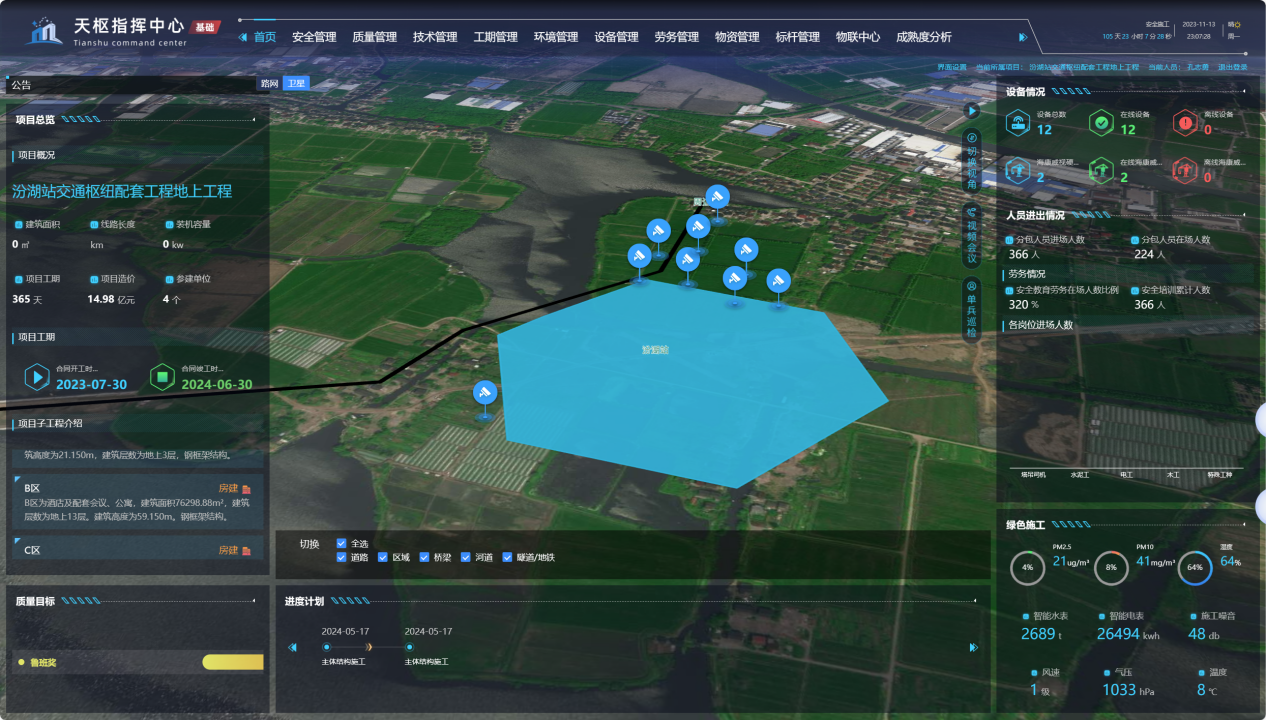

天枢指挥中心
将现场系统和硬件设备集成到天枢指挥中心平台,通过数智技术将产生的数据实时汇总和建模形成数据中心,使项目管理层全面掌握生产过程,通过AI技术,智能识别项目风险并预警,为项目管理层建设一个数据实时汇总、生产过程全面掌握、项目风险有效降低的“项目大脑”。

数智化人员管理

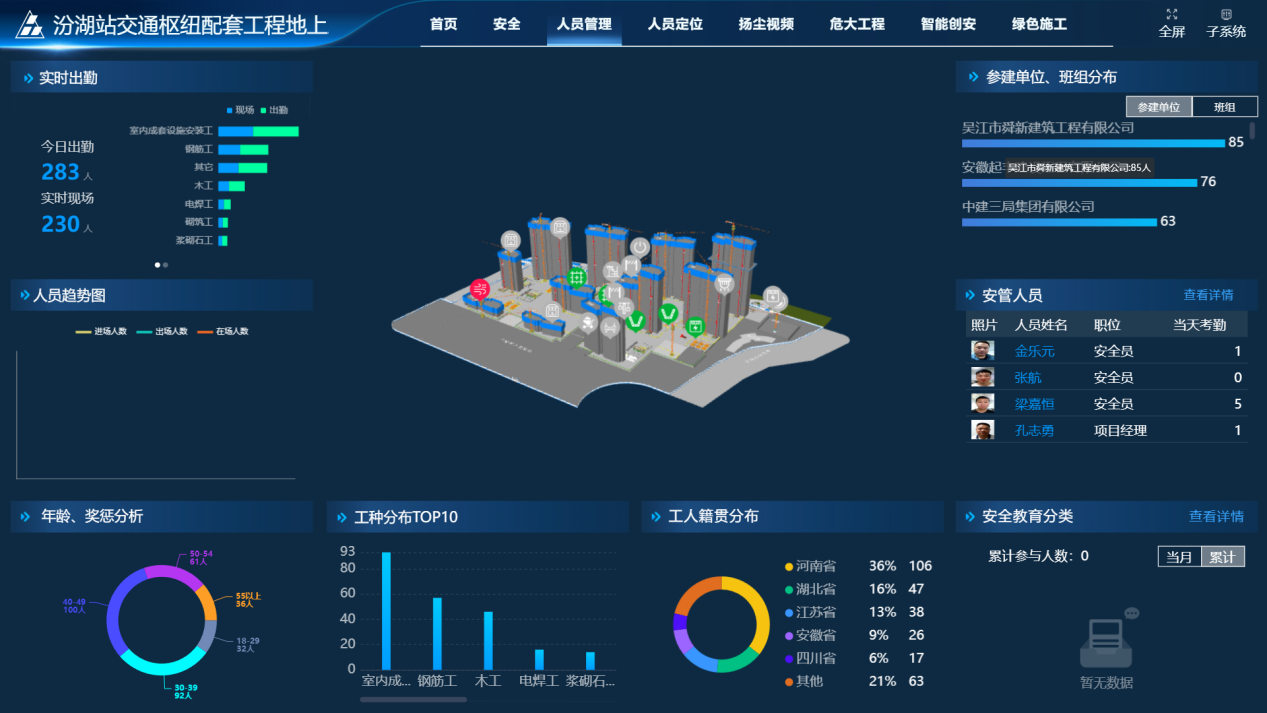

项目共16个参建单位,高峰期施工人数达1600多人,人员管理难度加大,通过对所有在场人员进行劳务实名制登记、考勤,实时分析在场人数、工种、班组等信息,解决人员分区管理、工资发放、考核等问题,让管理工作简单高效。

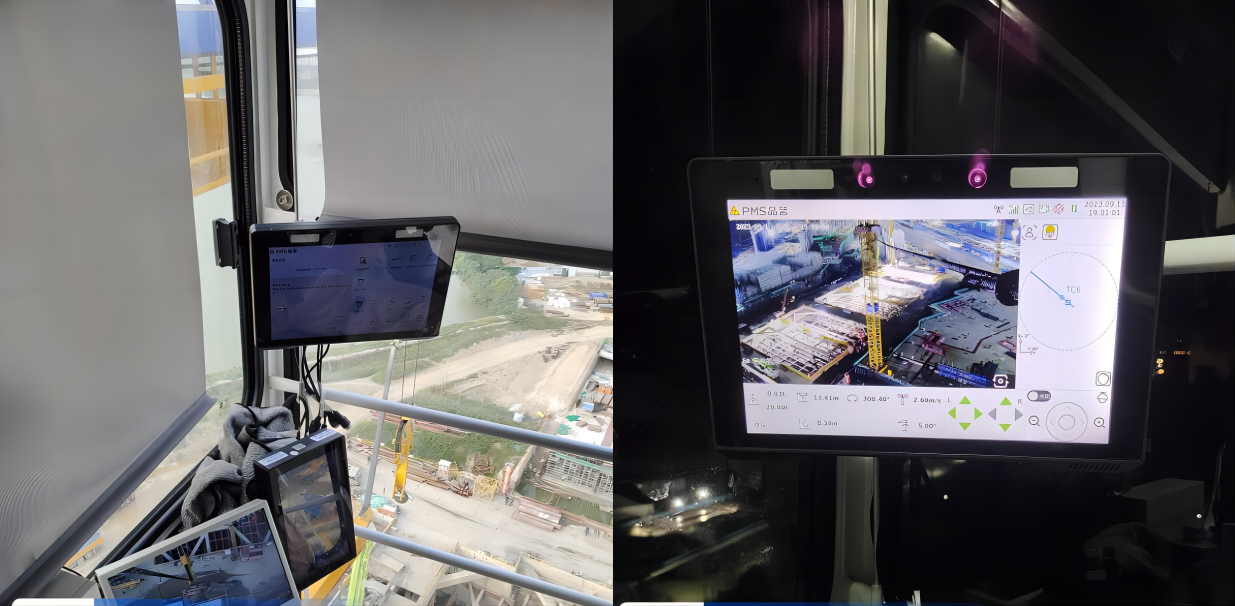

数智化安全管理—高点巡检

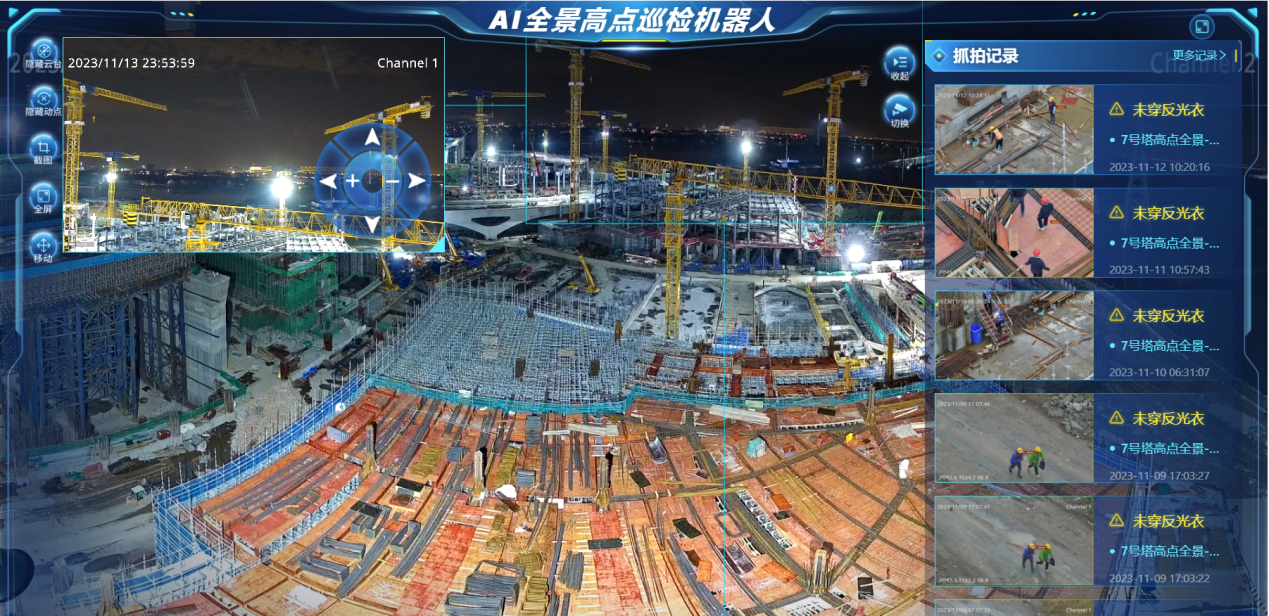

为保障现场施工安全,减少安全管理人员工作量。项目采用品茗AI高点巡检机器人。固定在塔吊制高点,定点巡航,包含6路以上算法,可自动识别安全帽、反光衣、安全带佩戴、安全网破损、临边防护缺失等。 融合高、中、低多方位视角,从宏观到微观立体呈现施工现场视频画面,完美呈现项目全景图片;自动捕捉员工动态画面,对接劳务系统,与人脸库比对,并将比对失败的标注为陌生人,方便管理人员及时关注陌生人侵入情况。与IP音柱联动,发现不安全行为时自动播放相关语音进行预警。

数智化安全管理-危大工程
本工程高支模作业范围较广、最高达到32.4m,最大跨度30m,项目全部采用高支模监测系统,对高支模区域混凝土浇筑过程进行实时监测,无需专人看模守模,超过预警值会自动报警,更加安全快捷。 同时,通过卸料平台、护栏监测、高支模、智能烟感等,采用物联网技术,实时监测施工现场物的不安全状态,发生危险时及时告警,有效排除安全隐患。同时监测仪器可以在不同项目之间周转使用,节约经济成本。

数智化设备管理

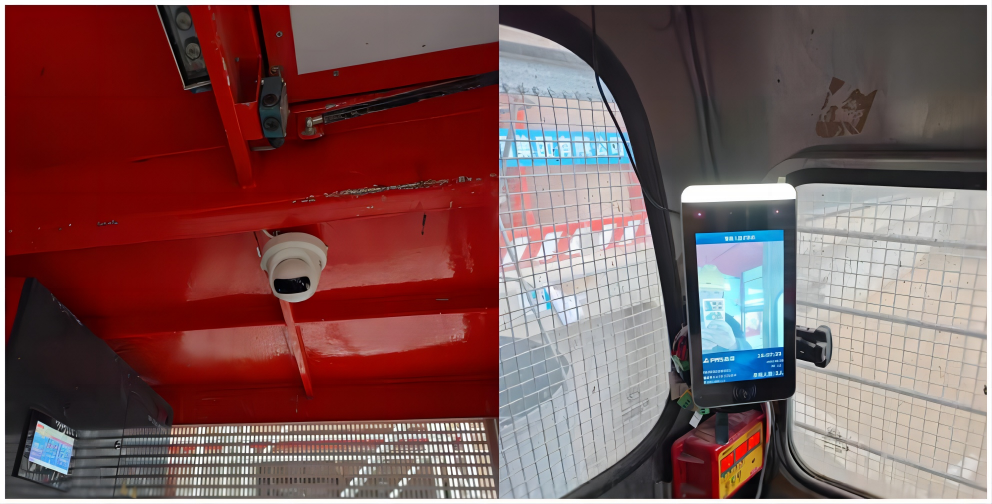

项目12台施工电梯,均安装电梯安全监测系统设备、司机生物识别系统、电梯内人数识别系统,10台塔吊均安装塔吊防碰撞系统以及吊钩可视化系统,实时监测设备的载重、倾斜度、起升高度、运行速度等参数,并上传到智慧工地系统,一旦出现运行风险,现场真人语音报警提示,有效杜绝无证上岗和工人私开电梯现象。

绿色施工管理

为创建更好的绿色施工环境,项目安装扬尘监测设备,对风速、PM10、PM2.5、湿度、温度等多项指标进行监测,将实时数据传输至智慧工地平台,可以远程开关、喷淋联动。 在施工现场、管理人员办公生活区、工人生活区分别安装了智能水电表,对各个区域用水、用电情况进行监测,设置收费费率,自动核算水电费。当月用水量超过参照量的20%系统,自动生成预警提醒。
在工程车辆出入口安装车辆未冲洗抓拍,全面监测、提醒、控制整个冲洗流程,降低工程车辆将沙土带入城市道路,造成城市空气环境污染的情况。

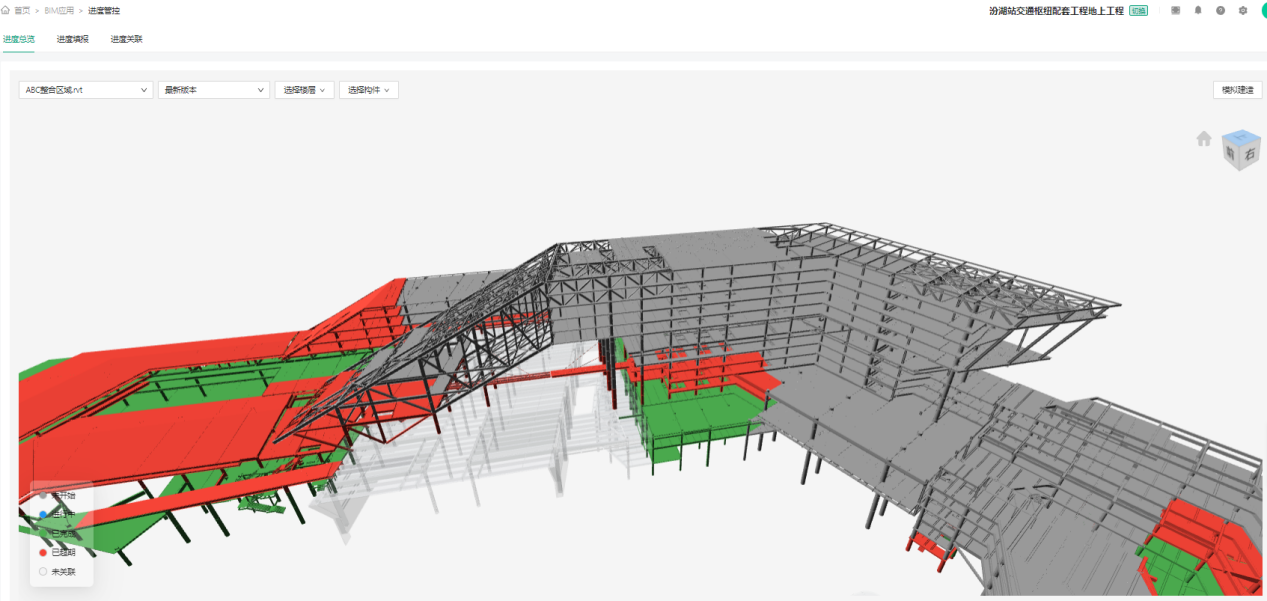

BIM技术应用—三维场布
本项目场地内共计四家施工总承包单位,场内交叉作业极多,空间十分有限,因此项目通过BIM进行三维场布,经过BIM建模可直观选择最合适的材料堆场及临时便道,减少后期二次搬运次数,大大节约施工成本。

BIM技术应用—进度展示与施工模拟
项目采用施工进度管理平台,通过对BIM构件进行拆分、命名,与Project进度计划进行挂接,可直接生成项目生长动画。将BIM模型构件与施工任务相结合,并派发至相关责任人,根据任务流程完成相关人员的进度任务填报,保障进度数据收集真实,实现进度任务无门槛管理。同时与项目实际进度模型进行对比,对即将超期未完成构件进行闪烁警示,对已经超期构件进行标红警告,并根据情况提供相关赶工措施。

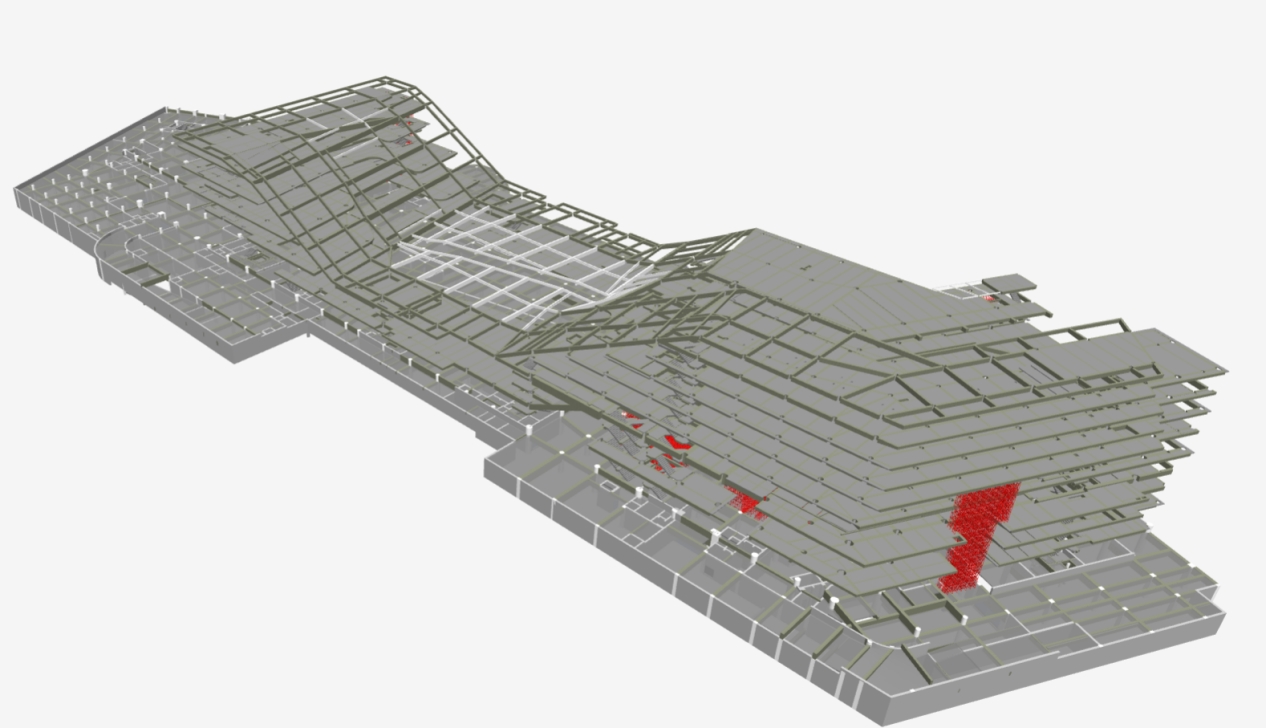

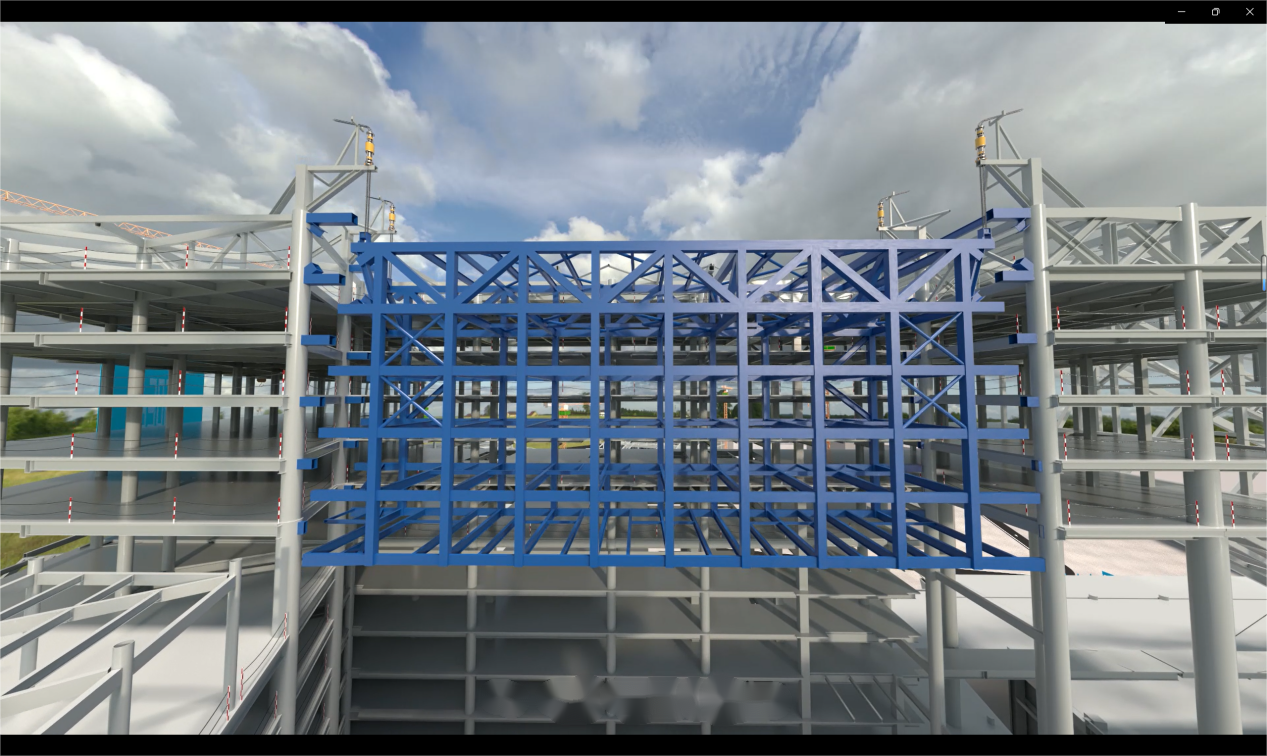

BIM技术应用—脚手架建模优化及模板优化
本项目C区为混凝土框架结构且存在高支模,A、B、C区均需搭设外架。项目采用BIM脚手架建模,根据相关方案提前进行支架搭设模拟及模板配模模拟,并根据模拟结果提出优化模板切割方案及脚手架搭设方案。

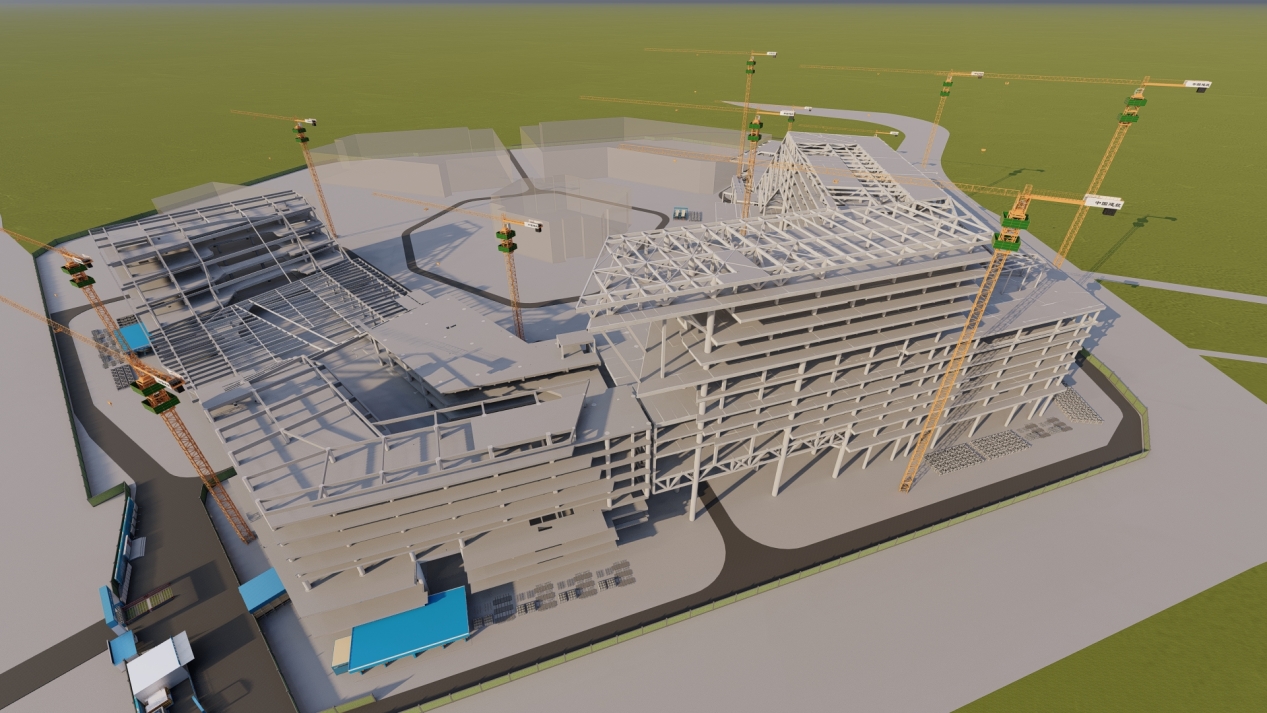

重难点施工模拟
项目B区大跨度钢绗架高度19.18m,跨度48.87m,总重量500余吨,整体提升高度26.5m。采用散件拼装整体提升的方式进行安装,属于超危大工程。 针对该部位主体结构及相关构件精细建模,制作全过程施工动画,进行施工预演,调整施工方案中不合理之处,提前发现施工中可能出现的各种突发状况,保障施工安全高效进行。

智慧展厅
项目打造智慧展厅,从不同层面展示智能建造应用成果,包括企业及项目介绍、BIM+天枢智慧中心平台、AI视频监控、 物资管控、绿色施工、安全管理、党建时政等模块,智慧工地展厅的建设有助于提高项目管理水平,提高施工质量和效率。

建设总结
项目构建智慧工地云平台、指挥中心,形成一个数据集成展示,辅助决策的作战指挥中心,让工地长出“眼睛”“鼻子”“耳朵”,实现对施工现场的全面监测和管理,提升工程管理信息化水平。
通过BIM技术的深度应用,优化了施工布局,减少材料二次搬运次数,节约了施工成本。施工进度管理平台的应用,减少了因计划不当导致的延误,提高了施工效率。 AI高点巡检机器人和各类智能化的安全监测,可以及时发现现场的安全隐患和事故。
同时,机器人可以24小时不间断地进行巡查,减少巡检人力支出。
