济南机场保障型过夜用房项目

济南机场保障型过夜用房项目

中建三局第一建设工程有限责任公司

济南机场保障型过夜用房项目位于济南市历城区遥墙机场南侧、机场路东侧,总建筑面积约为31879.65m²,其中地上建筑面积约为25354.73m²,地下6524.92m²,其中人防面积3749.18m²。本工程地上8层,地下1层。结构形式为钢筋混凝土框架结构。

工程承建模式为施工总承包,主要是施工设计图纸以内的建筑、装饰、电气、电梯、给排水、消防、采暖、智能化等,达到总承包单位竣工验收标准的全部内容。项目成功评审通过济南市三星级智慧工地,为后续评审山东省安全文明工地打下良好基础。

项目特点

(1)项目工期紧、任务重

项目整体建设面积较大,合同交付工期紧,且地处重点管控地带,环境管理要求高,如何保障项目工期计划内完成是项目管控的一大难点;

(2)项目主体实施周期短,实施项目展示及维护困难

项目主体实施周期短,人员配置不足,对项目把控难度大,需要有效管理协同手段。

(3)业务数据依靠定期汇报、信息延迟难追溯

现场动态管理有的通过微信、电话等形式处理,重点的通过定期周报、月报汇报的形式反馈,过程内容难追溯且有延迟,无法及时地反馈处理,同时过程数据难整理、内容难共享。

(4)系统应用多,各系统数据难以有效利用

项目中所应用智慧工地系统数据达37项,各项系统应用如何有效互联,发挥管理效益,有效利用?

应用目标

针对如上的问题,业主、公司及项目均希望通过智慧工地等信息化手段的应用,达成以下效果:

(1)通过精细化管理提高生产效率,保证工程进度顺利履约,通过高效闭环的方式保障高质量、高标准生产;通过可视化管理,对工程要素进行动态实时全面掌控;提升项目管理团队能力及效率,培养一批信息化人才;

(2)强化行业监管能力,构建“建设主管部门、项目”模式,利用智能一体化平台呈现现场安全、质量监督相关内容,加强事前监视,实现数字化监督管理,减少事故。

(3)打造智慧建造中心管理平台,把项目中所应用智慧工地的数据集中汇总到统一的大数据中心平台,结构化处理多来源、多类型数据,进行数据的集中展示和管理。

智慧工地建设方案

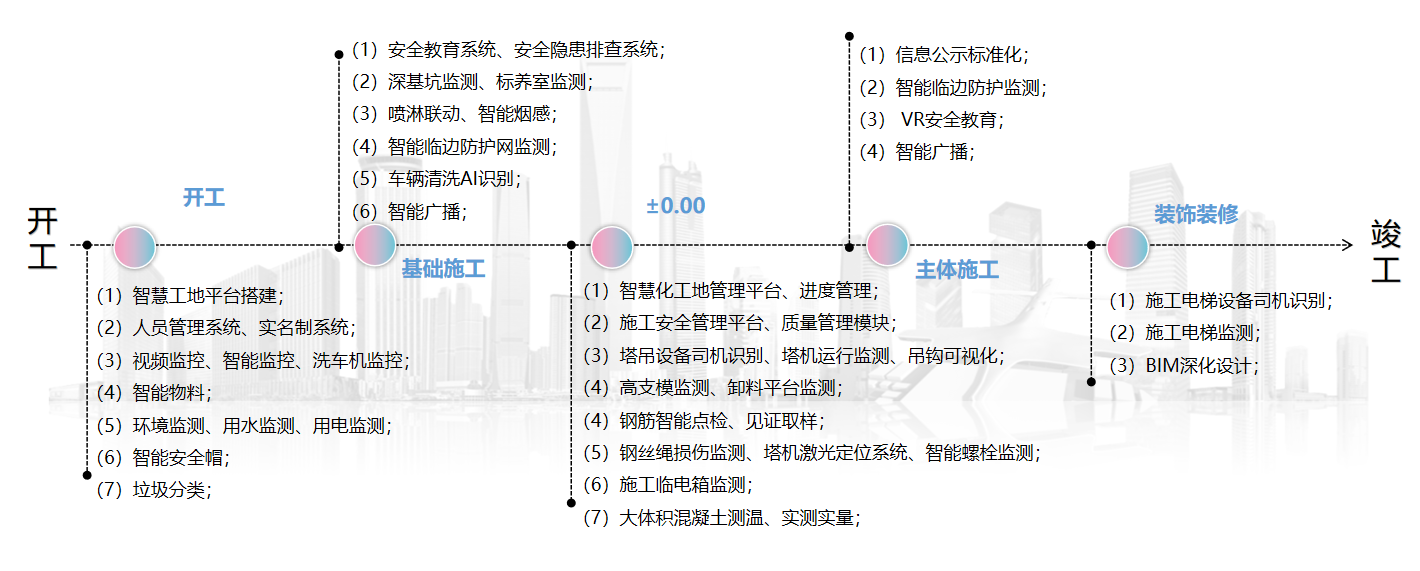

项目按照山东省智慧工地评价标准积极建设三星级智慧工地,结合项目实际情况,智慧管理落实到责任人,保证后续设备的维护、使用效果;同时编制实施计划,工期内智慧工地建设全面完成,并达到理想效益目标。

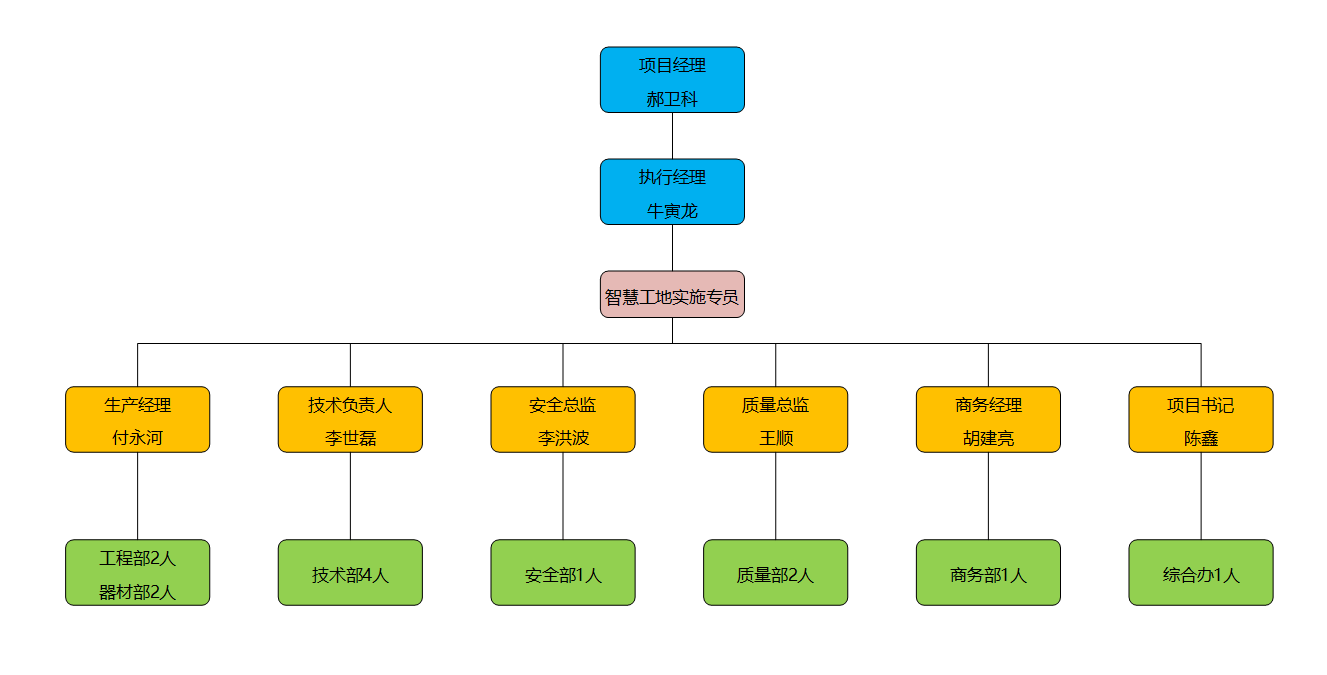

人员精细化管理

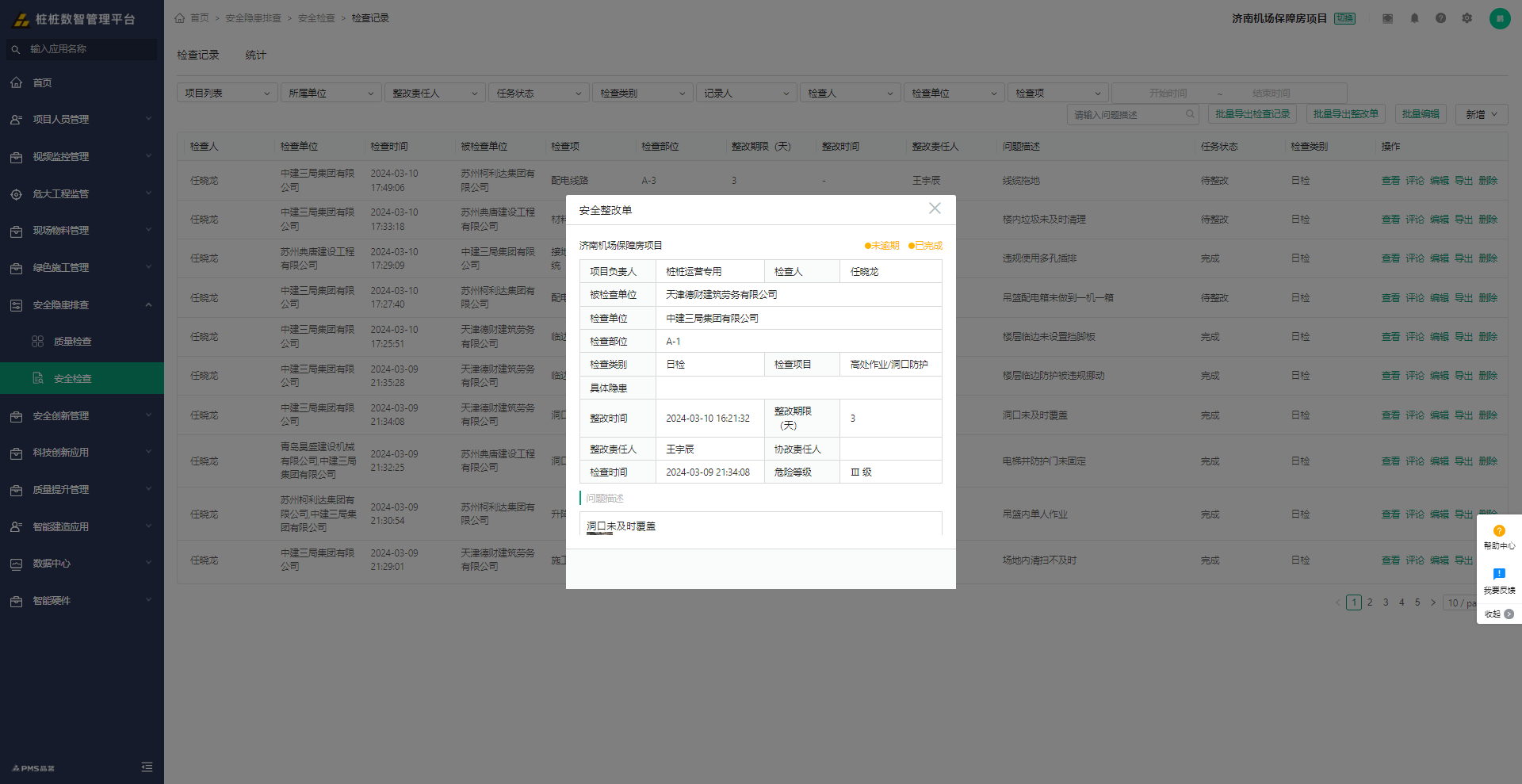

参照山东省智慧工地评价标准管理要求,确保人、证、册、合同、证书相符统一,促进劳务用工合法,切实维护农民工权益,同时满足总包对劳务分包人数、考勤情况的有效把控,做到调配有序。

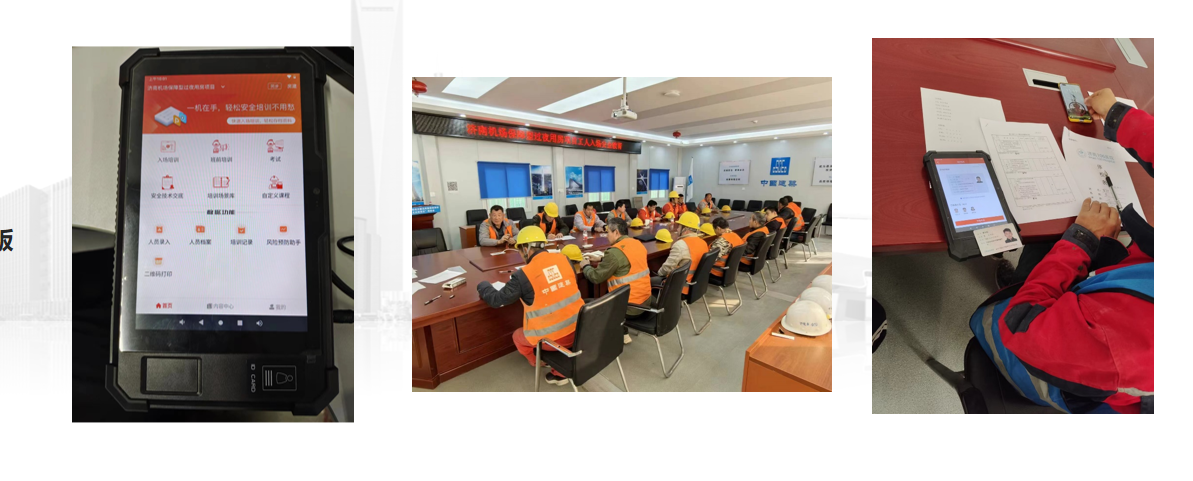

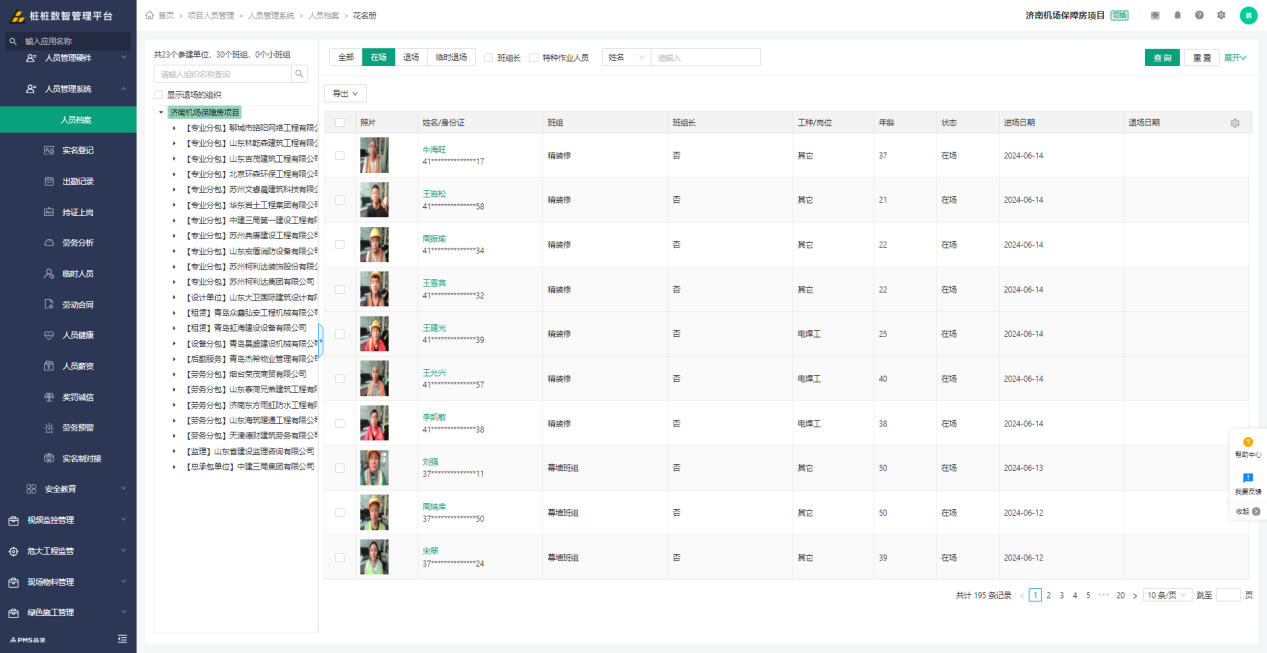

项目管理人员在日常工作中,通过利用劳务实名制系统,能够轻松查阅“花名册”,全面了解已录入人员的详细信息和三级安全教育记录。确保劳务信息的全面共享,极大地简化了管理人员的工作流程,降低后续的沟通成本。

项目通过教考一体机系统合理优化入场安全教育流程,使得每次劳务入场管理工作的完成时间从原先的1.5小时缩短至0.5小时,管理效率提高了66%。

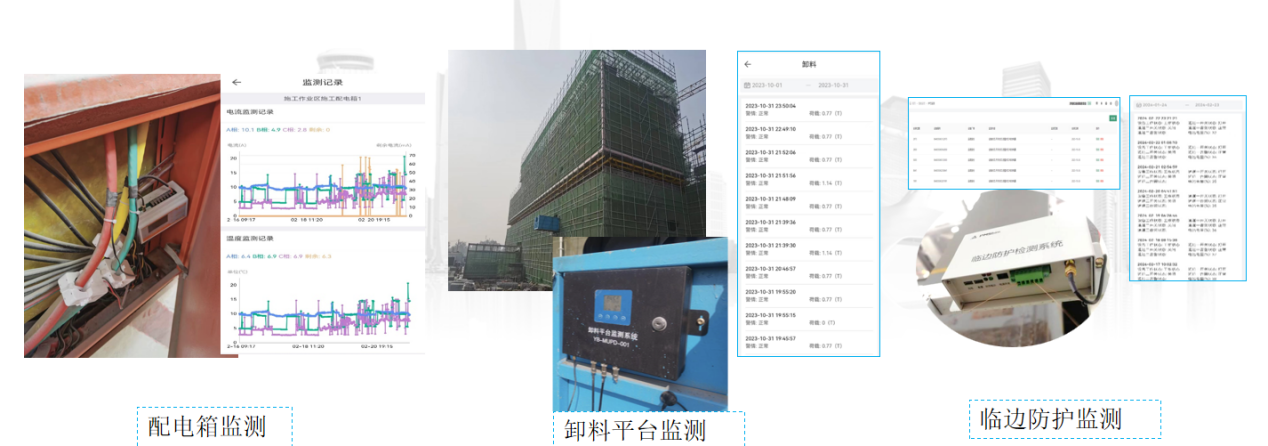

在项目现场,布置了监控摄像设备在各个风险点位、主要作业区域和施工通道,同时在塔吊和主要通道安装了智能广播设备。每天工人上班和下班时,智能广播会按时播放安全教育语音,以提升工人的安全防控意识。

将AI识别系统、智能广播和监控摄像头进行联动管理。监控摄像头结合AI识别技术,能够自动识别并抓拍现场的违规行为,例如发现工人未戴安全帽或反光衣,预警信息推送到智慧工地平台。同时,智能广播系统会直接发出语音提示,要求工人正确佩戴安全帽。

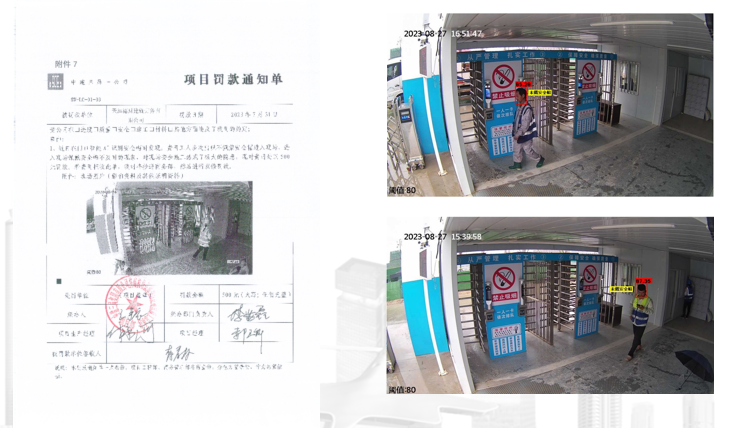

抓拍的照片作为安全教育的依据,对于严重情况,可以直接生成罚款单,对分包负责人实行严厉处罚,系统上线至今,安全帽反光衣佩戴率由70%上升至98%,有效提升了施工现场的安全和秩序。

生产精细化管理

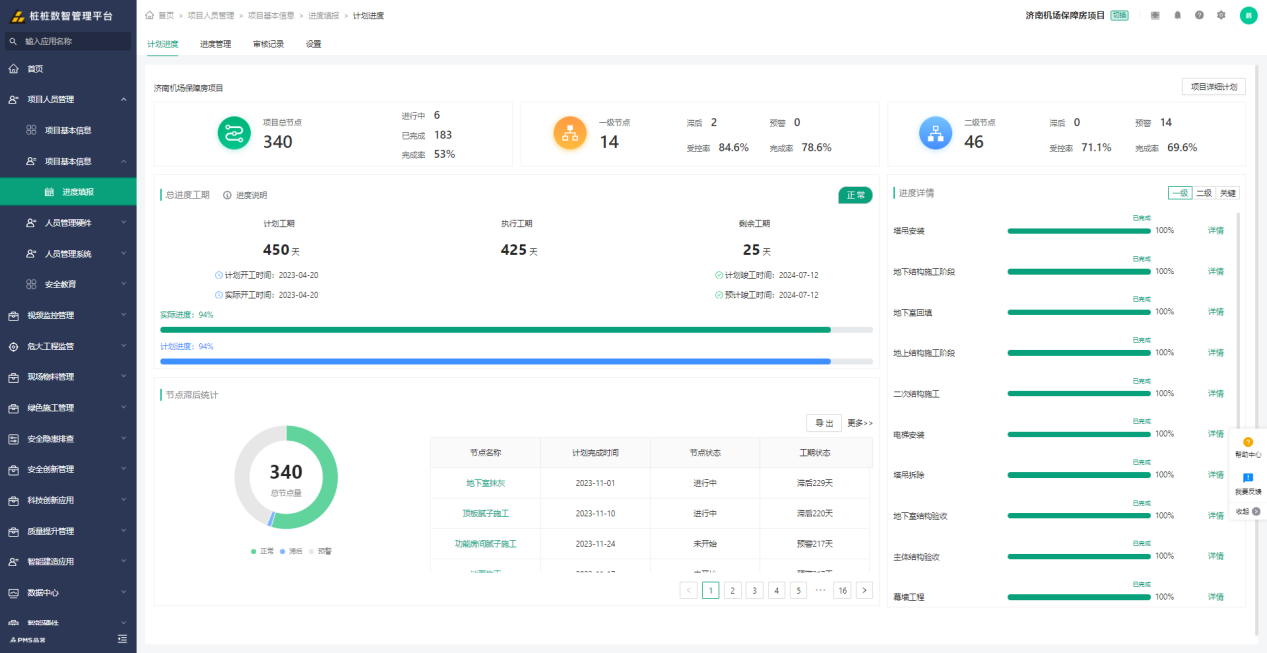

项目从总计划细分月计划再细分周计划,责任到人,通过精细化管理辅助定位每周影响生产进度的关键问题,保证按期履约。

通过系统应用合理安排推进各阶段施工受控节点,合理调度项目人、机、料资源,实际进度相比计划提前近25天。

安全智能化管理

通过手机端发现问题-施工队伍整改问题-发起人复查问题-自动打印整改通知单,实现业务流程替代,形成整个PDCA流程管理,在线化质安管理,隐患整改率100%,闭环管理、过程留痕,不让隐患转化为事故。

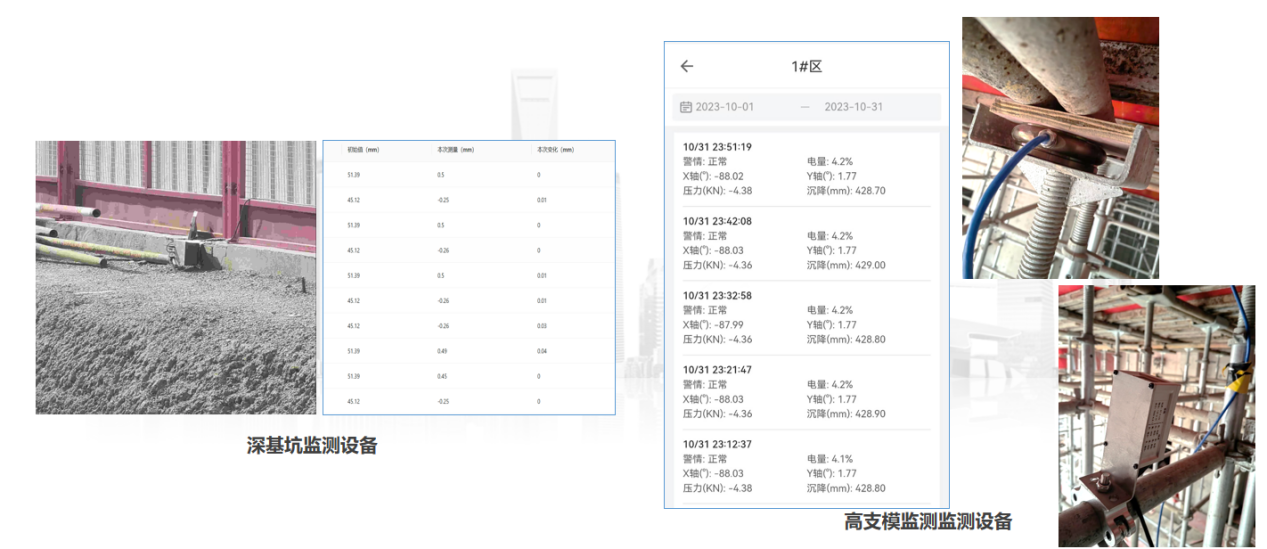

危大工程管理,基于移动物联网感知设备,实现对深基坑、高支模、临边、配电箱等危大工程自动化精准监测,项目安全作业0事故。

机械设备管理方面,通过塔吊监测、钢丝绳监测、吊钩可视化、智能螺母监测系统等智能联动管理,使现场塔吊运行情况可视化,违规操作及时提醒,加强塔吊自控及人员管控能力,提高大型机械运行过程中的安全系数,塔机事故0发生。

同时记录塔吊运行数据,并进行工效分析。通过功效分析,与分包单位沟通合理安排材料吊运以及吊运时间段,使塔吊运行工效最大化,吊装施工效率提升15%。

环境智能化管理

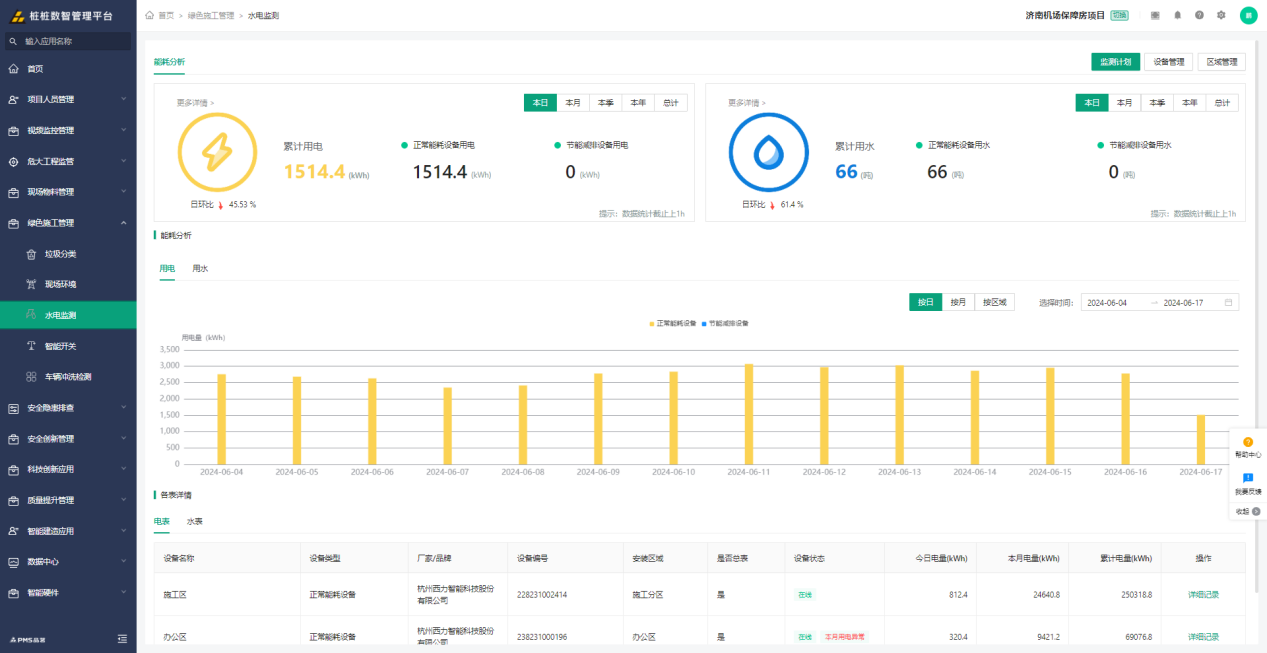

通过环境监测系统实时监测、预警提醒,保证及时降尘;通过智能水表电表对用水、用电量以及碳排放进行智能监测,严格进行节能减排;通过车辆冲洗AI监测系统强化工地车辆冲洗监管力度,保证绿色施工。

物资精细化管理

通过物料管理系统,安装智慧地磅,对进场的设施物料、钢筋、砼等材料重量进行统计和偏差分析,并留有影像资料,作为结算依据,严格把控项目成本,减少原材料损失。

物资部现每月通过系统自动生成台账,工作效率提升80%。并通过系统超负差核算统计,为项目混凝土材料节约成本30万元。

建设运行措施

1.智慧工地专项小组设立

为确保施工高质量进行,项目设立智慧工地实施领导工作小组,编制项目智慧化工地实施方案,责任到人,分部门、分区域进行建设、维护、保管。

2.专项培训

项目组织集中会议进行探讨,集思广益,确保适合项目的内容及单项均可以实施,前期进行专项培训,并对智慧化工地实施项进行交底等。

3.及时整改

根据智慧工地评价标准定期组织系统应用提升会议,针对系统离线、业务替代不佳的系统会上讨论整改措施,输出整改方案,责任到人积极落实,保障系统应用落地。

效益总结

项目智慧工地管理系统的建设,打破信息壁垒,使资源分配合理化,项目工作效率可视化,质量结果数字化。加强质量管理的主动性,从而有针对性地提高工程交付品质,实现数据的一方采集多方应用,保证数据的唯一性、鲜活性。

系统主要依托于智慧工地管理平台,来实现对众多子系统的统一管理和控制,平台建设后实现统一数据库、统一管理界面、统一授权、统一权限卡、统一业务流程管理等,满足单位日常管理的业务需求,辅助业务流程优化,真正使得智慧工地建设对项目的管理实现科学评价,智能决策。

项目通过应用智慧工地让施工现场的管理由“人防”转变为“技防”,使施工实现精准管理、精确调度,获得业主、监理单位一致好评。同时项目全员参与BIM+智慧工地建设中,运用数字化、信息化管理手段促进全体项目管理人员对新技术的认知及经验探索,提升了项目人员信息化综合能力。
